一、项目名称:宏湖•中央城1#、2#、3#、5#、6#、7#、8#、9#、10#、地下室项目土建工程
二、项目编号:GXXGY2019129
三、答疑内容:
(一)地下室工程
1.清单项外墙防水模板未分开列项。
答:墙体模板单价综合考虑,不分开列项。
2.清单项漏计车轮档,车位划线。
答:车轮档、车位划线不在本次招标范围内。
3.清单项漏计80厚C20细石混凝土面粉20厚1:2水泥砂浆地面。
答:“80厚C20细石混凝土面粉20厚1:2水泥砂浆地面”不在本次招标范围内。
4.地下室顶板(地下室顶板绿化部分)清单项漏有田园土、聚酯无纺布过滤层、陶粒排(蓄)水层150mm、C20细石混凝土保护层70mm。
答:“地下室顶板(道路、广场、架空停车部分)设计面层为120厚C20混凝土内设钢筋网”不在本次招标范围内。
5.地下室顶板(道路、广场、架空停车部分)清单项漏120厚C20混凝土,配筋双向10@200,随打随抹(分隔缝双向中3000缝宽15,内嵌填密封材料)、10厚1:4石灰砂浆。
答:“顶板(绿化部分)防水层以上的150厚陶粒排(蓄)水层、无纺布过滤层及种植土”不在本次招标范围内。
6.清单项漏计大型机械设备进出场 履带式推土机 90kW以内 场外运输费。
答:不需要履带式推土机。
(二)地下室工程
1.发布招标工程量清单与2019年7月18日公布的招标控制价,安全文明施工费费率不一致,招标工程量清单为7.36%,公布的控制价费率为4.72%,费率不同,导致安全文明施工费差别巨大,如按控制价4.72%计取,则五统一及清标通不过。
答:以重新上传的招标工程量清单为准。
(三)1#~10#楼土建工程
1. 1#~10#楼土建工程中的“内墙面一般抹灰”单价是否过低?
答:“内墙面一般抹灰 部位:电梯井道、风道、烟道竖井内壁”该部位抹灰为随砌随抹,控制价单价合理。
(四)安装部分
A、地下室电气单位工程
1.清单漏项,缺少消防配电箱(-1ZAP11、-1ZAP12、-1ZAP21、-1ZAP22、-1ZAP31、-1ZAP32、-1ZAP41、-1ZAP42、-1ZAP51、-1ZAP52、-1ZAP61、-1ZAP62)出线电缆WDZN-YJE-5*16mm2及WDZN-YJE-5*10mm2清单项与工程量。
答:以重新上传的招标工程量清单为准。
2.地下室给水工程清单中只有排水管,无给水管道清单项,根据招标范围,该部分给水系统属于本次招标范围。是否清单漏计该部分内容。
答:无负压供水设备到住户表前的给水管不在本次招标范围内。
B、5#楼电气工程
1.清单项1~11项配电箱代号(1#-ZALE1、1#-ZALE2等)与系统图(5#-ZALE1、5#-ZALE2等)不一致,请明确是否有误。
答:以重新上传的招标工程量清单为准。
2.5#楼电气工程中,清单35~36项“矿物绝缘电力电缆 BTTVZ-2*4与BTTVZ-5*4”综合单价不合理,该部分漏计材料主材费。
答:以重新上传的招标控制价为准。
C、6#楼电气工程
1.清单项1~11项配电箱代号(1#-ZALE1、1#-ZALE2等)与系统图(6#-ZALE1、6#-ZALE2等)不一致,请明确是否有误。
答:以重新上传的招标工程量清单为准。
2.6#楼电气工程中,清单31~32项“矿物绝缘电力电缆 BTTVZ-2*4与BTTVZ-5*4”综合单价不合理,该部分漏计材料主材费。
答:以重新上传的招标控制价为准。
D、7#楼电气工程
1.清单项1~11项配电箱代号(1#-ZALE1、1#-ZALE2等)与系统图(7#-ZALE1、7#-ZALE2等)不一致,请明确是否有误。
答:以重新上传的招标工程量清单为准。
2.7#楼电气工程中,清单36~37项“矿物绝缘电力电缆 BTTVZ-2*4与BTTVZ-5*4”综合单价不合理,该部分漏计材料主材费。
答:以重新上传的招标控制价为准。
E、8#楼电气工程
1.清单项1~11项配电箱代号(1#-ZALE1、1#-ZALE2等)与系统图(8#-ZALE1、8#-ZALE2等)不一致,请明确是否有误。
答:以重新上传的招标工程量清单为准。
2.8#楼电气工程中,清单36~37项“矿物绝缘电力电缆 BTTVZ-2*4与BTTVZ-5*4”综合单价不合理,该部分漏计材料主材费。
答:以重新上传的招标控制价为准。
F、9#、10#楼电气工程
1.9#与10#楼电气及给排水工程漏计高层建筑增加费。
答:以重新上传的招标控制价为准。
2.9#与10#楼电气工程中,清单32~33项“矿物绝缘电力电缆BTTVZ-2*4与BTTVZ-5*4”综合单价不合理,该部分漏计材料主材费
答:以重新上传的招标控制价为准。
E、其他共有部分
1.根据电气防雷设计说明第九项第2.2条第3)点“10层及以上每层四周外墙上的栏杆、门窗等较大金属物与此避雷带相连接。”而清单中无金属门窗接地清单项,请明确本项目所有单体电气工程中,该部分防雷是否漏项。
答:以重新上传的招标工程量清单为准
2.地下室给水工程清单中只有排水管,无给水管道清单项,根据招标范围,该部分给水系统属于本次招标范围。是否清单漏计该部分内容。
答:无负压供水设备到住户表前的给水管不在本次招标范围内。
四、更正内容:
1、因计价软件原因,“招标工程量清单”导入计价软件后出现费率与“招标控制价”费率不一致导致无法清标的问题,现已重新上传“招标工程量清单”,请各潜在投标人自行下载。
2、2019年7月10日发布的《宏湖•中央城1#、2#、3#、5#、6#、7#、8#、9#、10#、地下室项目土建工程更正公告(一)》中所载的“投标截止时间”由“2019/7/25 09:30:00”延期至“2019/8/911:00:00”,其他时间相应顺延。

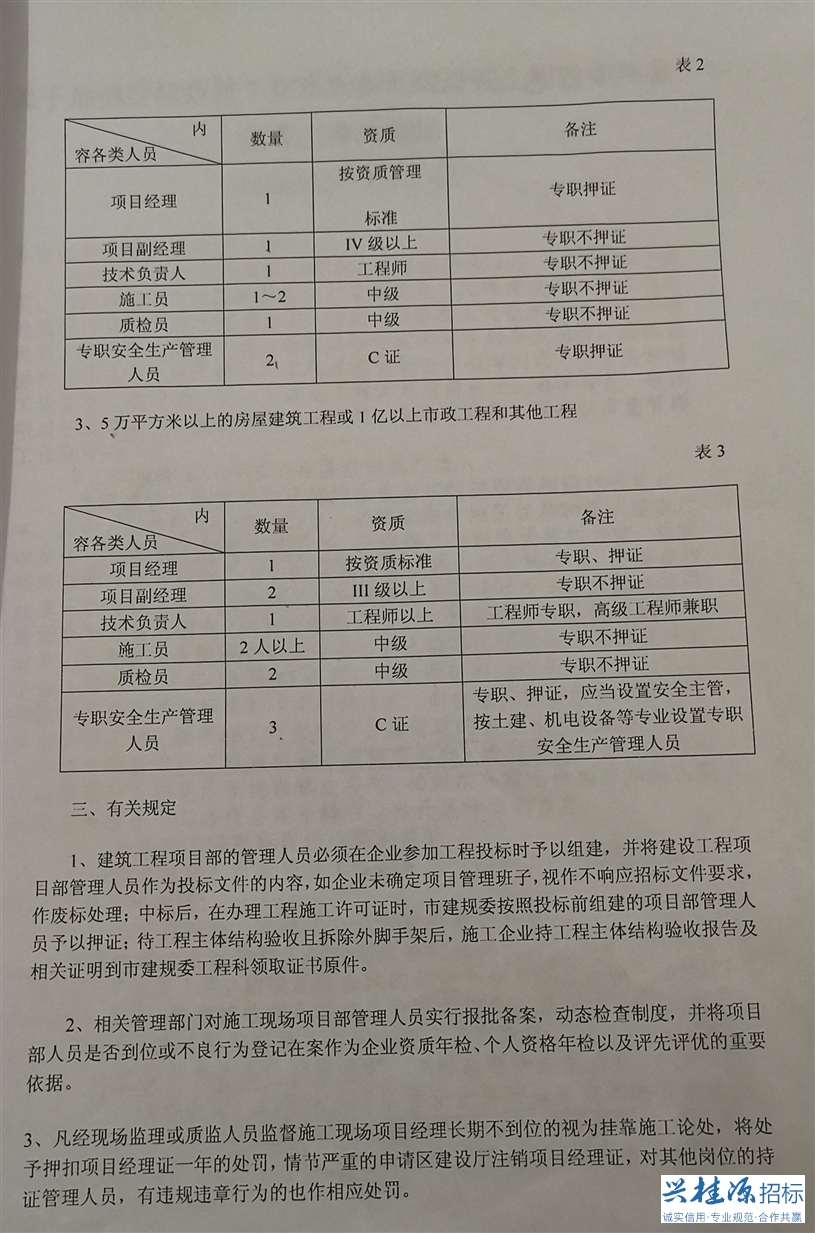

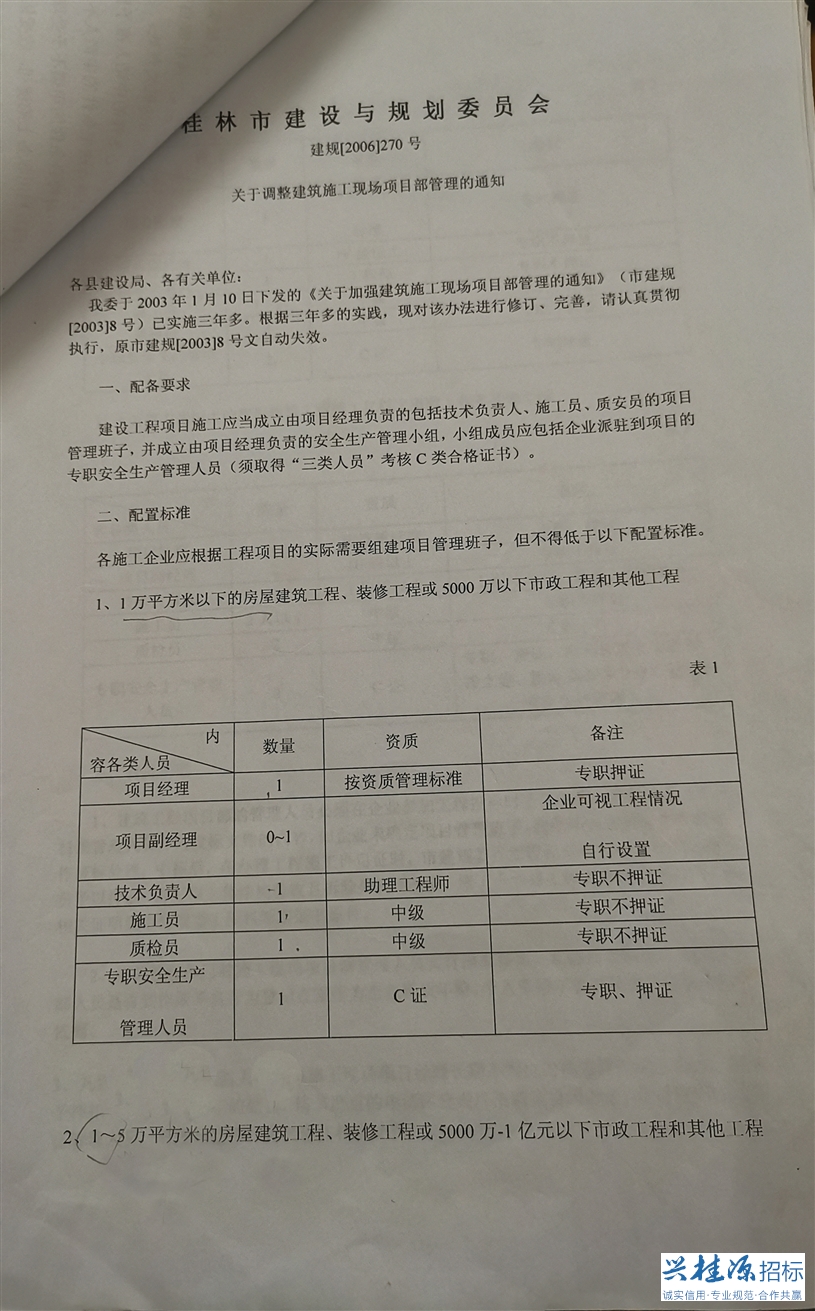

3、桂林建设与规划委员会建规【2006】270号《关于调整建筑施工现场项目部管理的通知》详见公告附件1。
其它所载内容不变,特此公告。
五、联系方式
招标人:广西宏湖房地产开发有限责任公司
地 址:南宁市厢竹大道30号。
联 系 人:谢宜峻
联系电话:0771-6755281
招标代理机构:广西兴桂源招标有限公司
地 址:南宁市建政路12号区水利厅综合楼2单元6楼
联 系 人: 龙兵
联系电话:0771-3491305
招标人:广西宏湖房地产开发有限责任公司
招标代理机构:广西兴桂源招标有限公司
2019年7月23日
附件1:桂林建设与规划委员会建规【2006】270号《关于调整建筑施工现场项目部管理的通知》
